规则式水景工艺标准

发布时间:2021-3-22  新闻类别:行业资讯 点击次数:2349

1. 工艺概述:

a) 适用范围:作为园区景观的重要元素及关键节点,常用设置于高档园区主轴线位置。
b)工期定额:70天
成品图片

工艺构造图
2. 流程及其质量控制要点:
1) 基础结构施工:根据不同的地质情况,泳池结构分为桩基结构和无桩基结构;无桩基结构根据不同的位置分为一般位置基础结构和地下车库顶板区域基础结构。
① 水景桩基础结构
  场地平整:对施工区域内及施工区周围的上下障碍物进行清理,保证施工区域基本平整;
  放线:根据施工图提高的坐标,使用全站仪对泳池边界及桩基位置进行精确定位;
  桩基础施工:检查施工位置是否存在地下管线;施工过程中各类检测数据合格,记录完成。
  土方开挖:根据开挖深度及土质情况做好放坡;基坑周边避免堆放材料;
  地梁施工:根据设计要求浇捣泳池结构地梁,待强度达到设计要求时,方可进入下一步工序。
  碎石垫层:根据设计要求铺设一定厚度碎石,起着连接泳池基础与池体机构、排水水及传递泳池荷载的作用。
  素砼垫层:厚度及平整度达到设计要求。
一般位置基础结构施工
  场地平整:对施工区域内及施工区周围的上下障碍物进行清理,保证施工区域基本平整;
   放线:根据施工图提高的坐标,使用全站仪对泳池边界及桩基位置进行精确定位;
  土方开挖:根据开挖深度及土质情况做好放坡;基坑周边避免堆放材料;
  原土夯实:采用人工、机械对原土进行夯实,使其达到设计要求:
③ 地下车库顶板区域泳池基础结构:
  清理:对施工区域内车库顶板位置进行清理,同时对车库顶板防水进行观测;
  放线:根据施工图提高的坐标,使用全站仪对泳池边界进行精确定位;
  地梁:根据设计标高,将砖砌筑成网格状地梁,起到支撑垫层的作用;
  回填:向网格状地梁围合成的空腔内回填轻质材料;
  素砼垫层:厚度及平整度达到设计要求

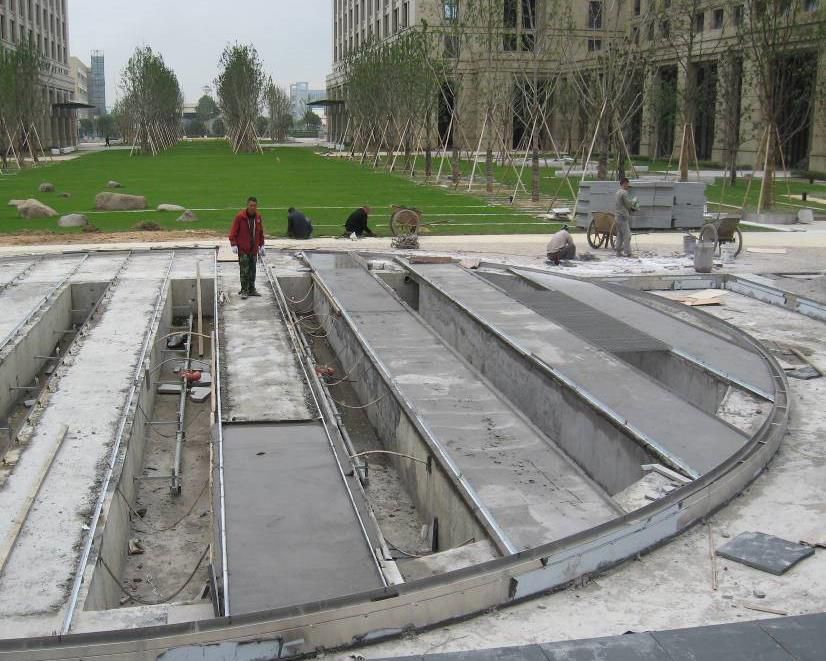

2) 泳池主体施工
① 钢筋绑扎:底板、池壁、溢水沟施工时注意检查钢筋规格、加工工艺及施工品质是否达到设计要求。水下灯位置结
构需加强,管线预埋应在此阶段同时进行。
② 模板安装:模板安装完成后对牢固度及尺寸进行核对,对薄弱位置进行加强。预防漏浆、炸模情况的发生;应使用止水螺栓固定池壁模板。
③ 混凝土浇捣:浇捣前对混凝土标号、抗渗等级进行核对,保证其同设计要求相符。浇捣采用二次浇捣工艺
④ 模板拆除:混凝土结构浇筑后,达到一定强度,方可拆模。主要是通过同条件养护的混凝土试块的强度来决定什么
时候可以拆模,模板拆卸日期,应按结构特点和混凝土所达到的强度来确定。
⑤ 表面修补:对混凝土表面蜂窝麻面进行修补。小蜂窝:洗刷干净后,用1:2水泥砂浆抹平压实;较大蜂窝,凿去蜂窝处薄弱松散颗粒,刷洗净后,支模用耐久性高强修补料进行仔细填塞捣实,较深蜂窝,如清除困难,可灌筑混凝土封闭后,进行水泥压浆处理。
⑥ 混凝土养护:混凝土养护期间应注意采取保温措施,防止混凝土表面温度受环境因素影响(如曝晒、气温骤降等) 而发生剧烈变化。养护期间混凝土的芯部与表层、表层与环境之间的温差不宜超过20℃。大体积混凝土施工前应制定严格的养护方案,控制混凝土内外温差满足设计要求。
⑦ 养水试验:向泳池内灌水使液面其达到设计要求高度,并做好标记。24小时后对池壁及预埋管接口位置进行检查, 如发现渗漏点及时做好记录,同时对液面高度进行重新测量,若读数差小于3mm,说明结构防水性较好。
⑧ 设备管线预埋:管线施工完成后注意预留孔位置的封堵,防止渗漏;泳池内进水管应在池底均匀布置。泳池外管线预埋完成后使用砂回填,避免出现回填不实导致的沉降拉裂;管线预埋后管线端口应注意进行封堵,避免杂物堵塞管线。
⑨ 土方回填:土方应使用机械、人工分层回填、夯实,使其达到设计要求;回填过程中注意对预埋管线的成品保护。
⑩ 保护层混凝土浇捣:注意集水坑的设置和面层找平,并根据设计要求放坡。
11 泳池内设施结构施工:按摩椅、入水台阶可采用砖砌体,面层1:2水泥砂浆抹面;转角位置避免出现尖角。
12 防水:泳池内防水可采用JS聚合物防水涂料。涂覆要尽量均匀,不能局部沉积;2-3次涂刷,厚度达到2mm。

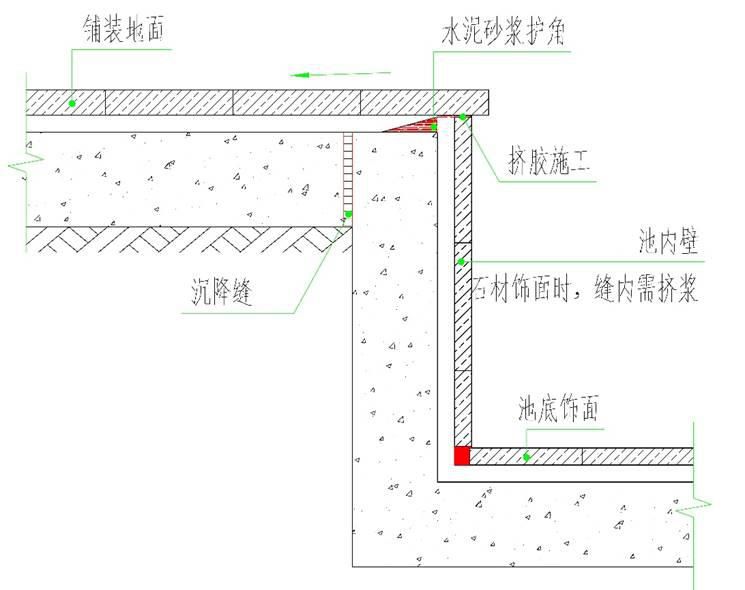

13  面层铺贴:施工前注意放线,使池壁与池底马赛克对缝;马赛克粘结层应使用胶泥;收边位置马赛克应套割吻合, 边缘整齐;转角位置建议定制异型马赛克;勾缝剂可根据马赛克颜色选用专用的彩色勾缝剂。
14 压顶施工:压顶与侧壁交接位置注意设置护角;压顶安装应施工胶泥或粘结剂,避免泛碱;压顶与压顶间使用挤浆工艺,避免渗漏;为保证安全应避免出现抛光面石材作为泳池压顶。
15 泳池设备安装调试:泳池设备正常运作,水质、照度达到规范要求

3) 成品保护

① 泳池内马赛克铺贴完成后,应在泳池四周设置警示标志,防止人员跌落。施工人员如需进入应先铺设彩条布保护池内马赛克,使用工具时应注意稳拿轻放
② 给水管道系统安装间断或完毕的敞口处,应随时封堵。防止杂物进入,造成管道堵塞。

4) 质量标准:

① 池内铺装平整、线条通顺、无污染;
② 压顶平整、通直,溢水均匀,池壁无泛碱;
③ 结构完成无渗漏水,排水通畅,无积水;
④ 泳池设备设计合理,水质、照度等符合国家规范要求。

5) 其它要求:

① 泳池溢水沟结构内壁平整,无杂物;溢水沟盖板建议采用不锈钢或复合排水板。溢水沟卵石厚度不少于10cm,卵石规格应控制在3-5cm,卵石因为一级雨花石。
② 根据泳池容积及功能要求进行循环设备选型;水循环建议采用逆流方式。
③ 泳池内设置按摩位时需注意根据人体工程学要求,设置按摩喷头。
④ 泳池灯一般安装在水位线下60cm,泳池灯必须满足防水要求,电压12V;
⑤ 成人泳池深度控制在 1.3米内,儿童池水深不超过60cm,泳池水深需在泳池边标示。
⑥ 泳池配套设施因符合卫生防疫要求.

案例说明:

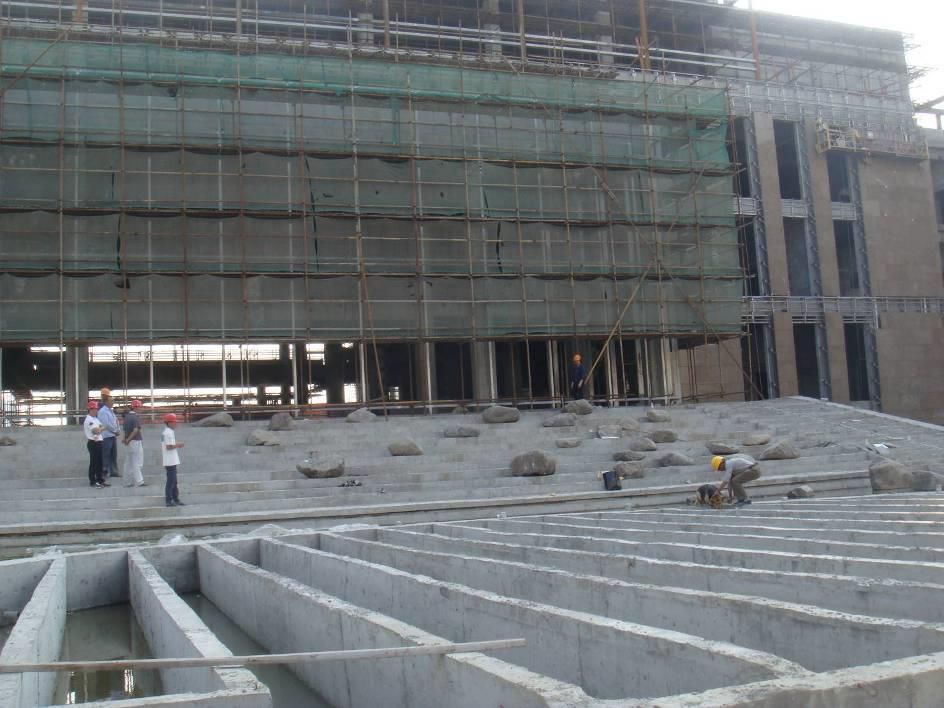

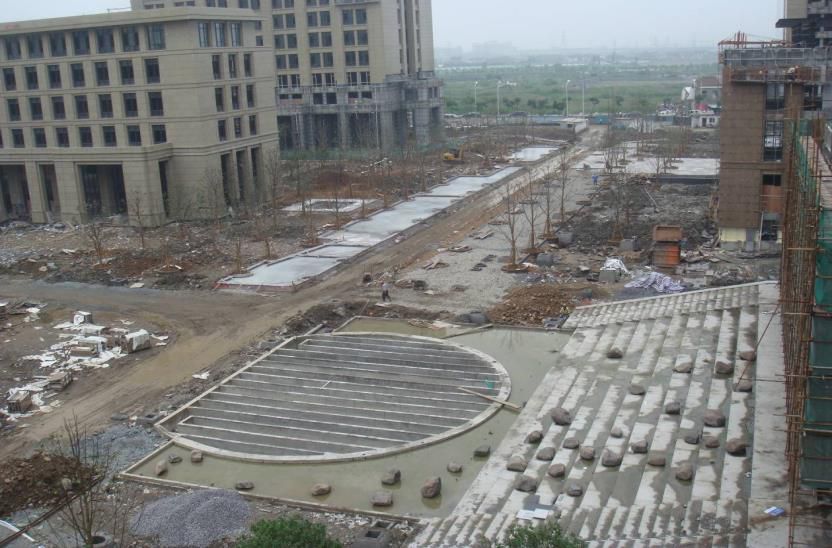

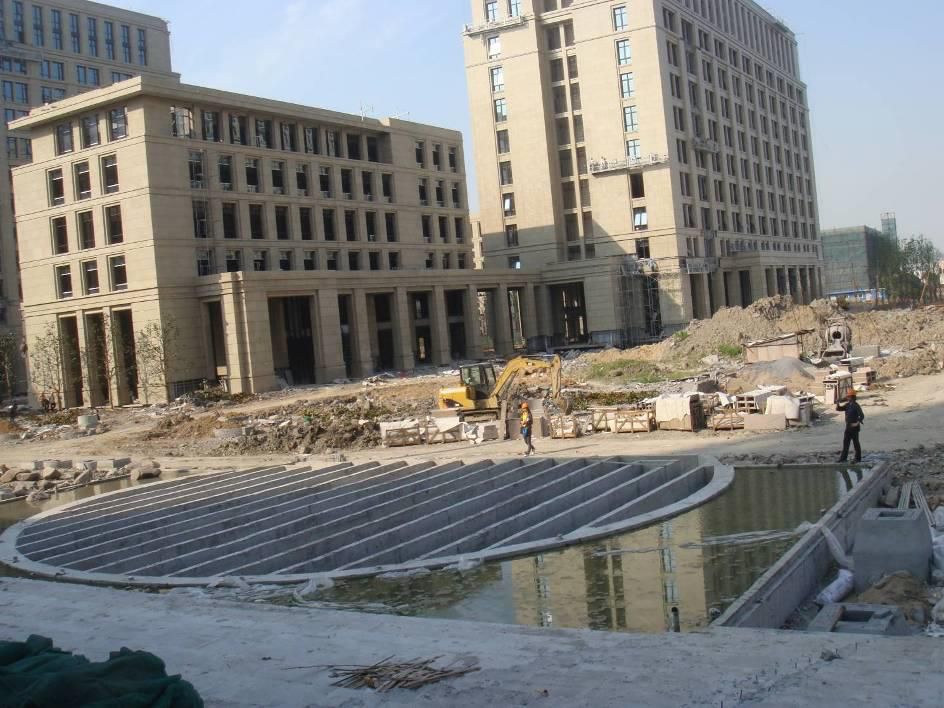

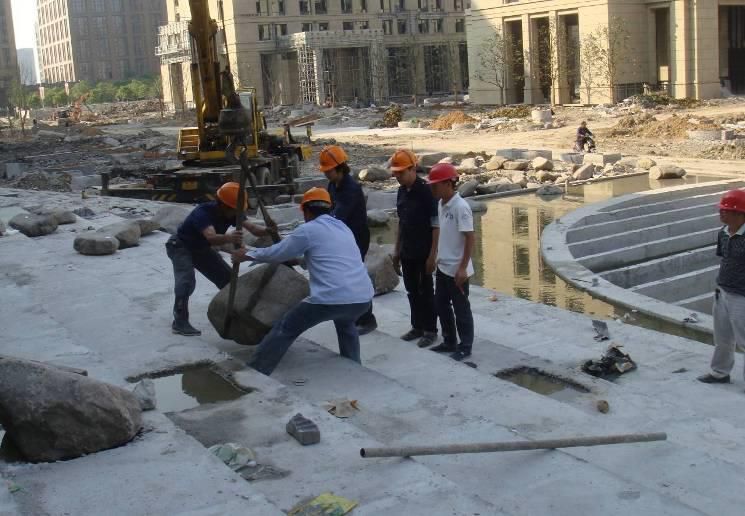

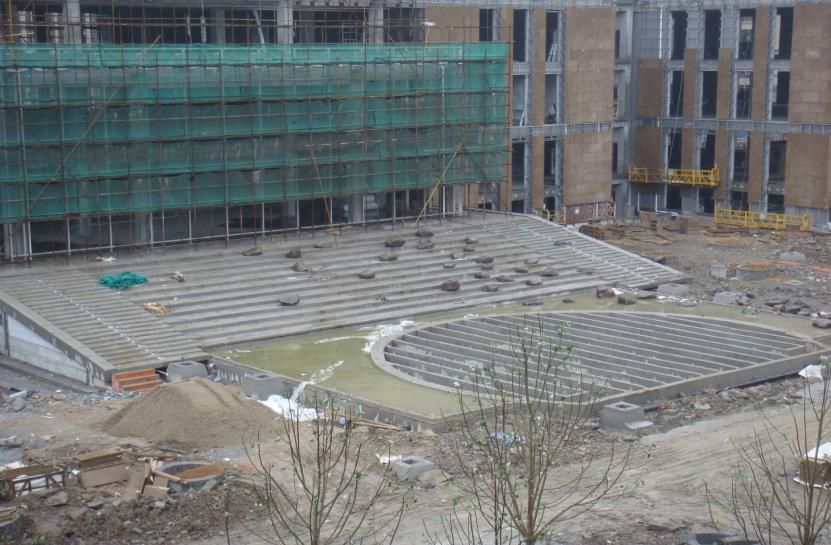

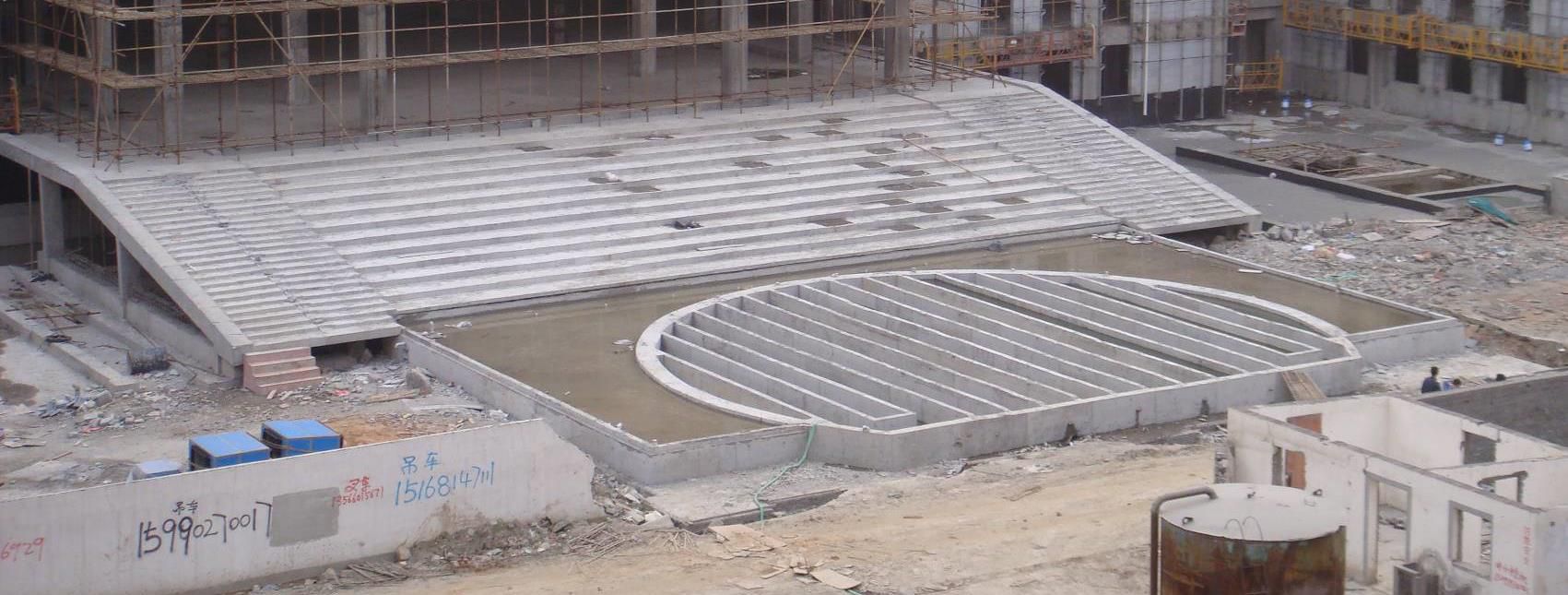

1)结构施工 水池连接建筑结构,并且池底部分在地下室顶板外,阶梯部分在地下室顶板上;为解决顶板外的水池下沉问题,共打了9枚钻孔21米¢700灌注桩,并利用原地下室围护桩9枚。

案例说明:
1) 结构施工 结构按照图纸预留水池内景石摆设的位置。

案例说明:

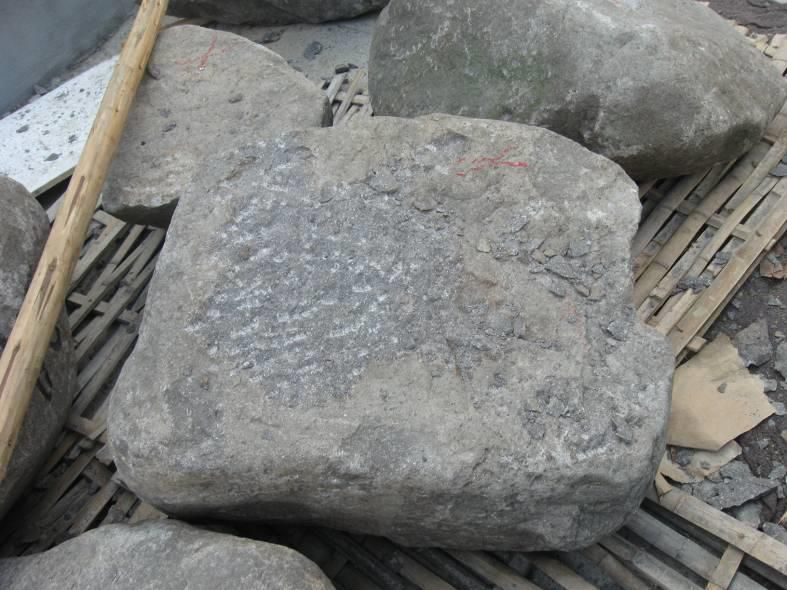

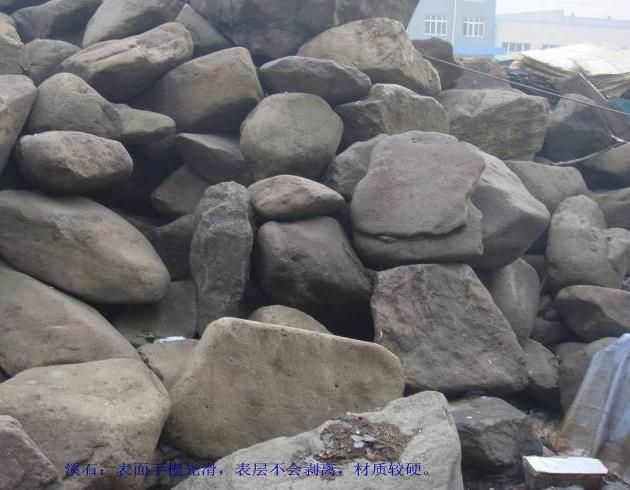

2)景石选择 经过设计师的样品和现场确认,最终选择为自然卵石

案例说明:

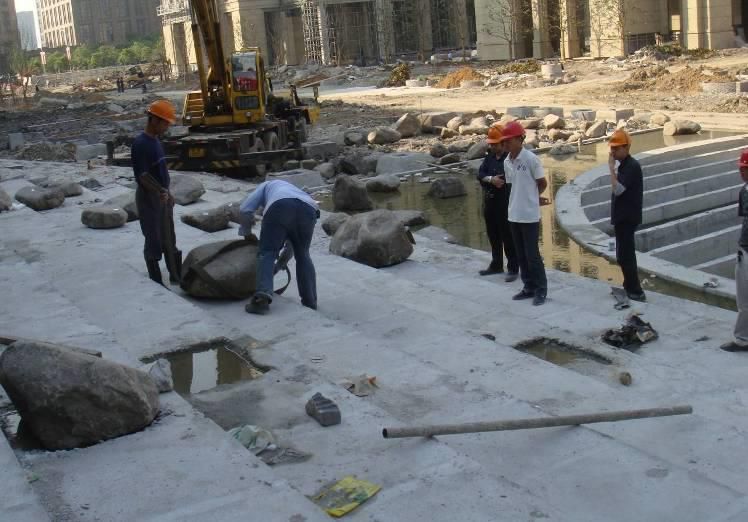

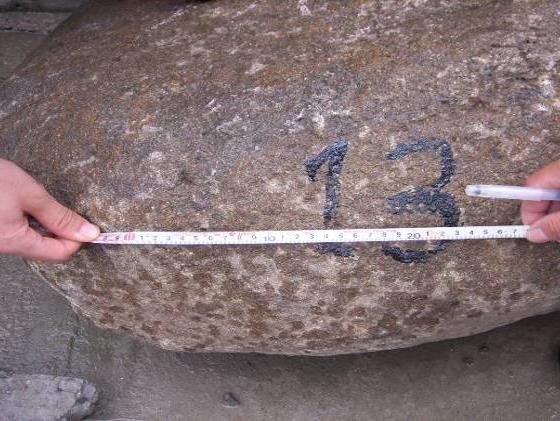

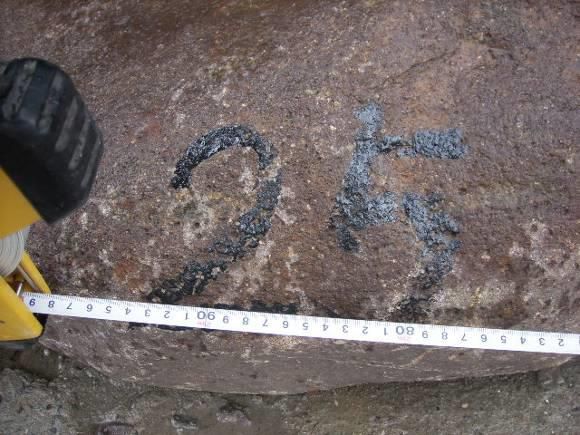

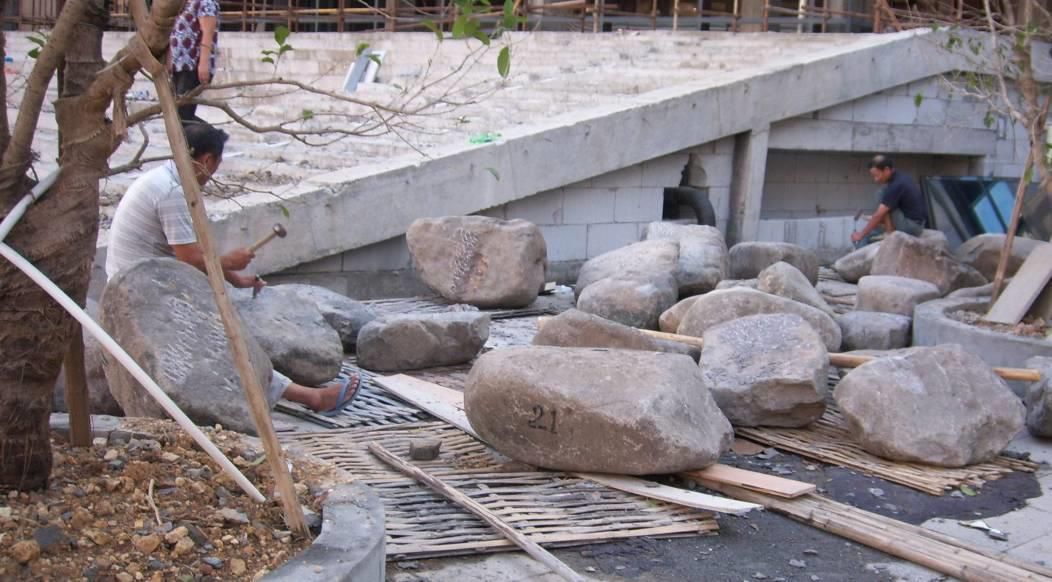

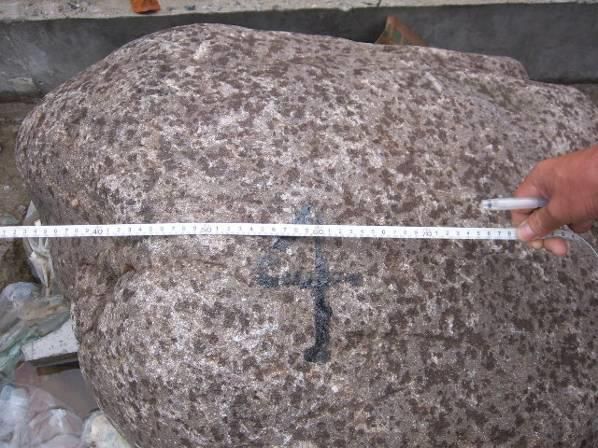

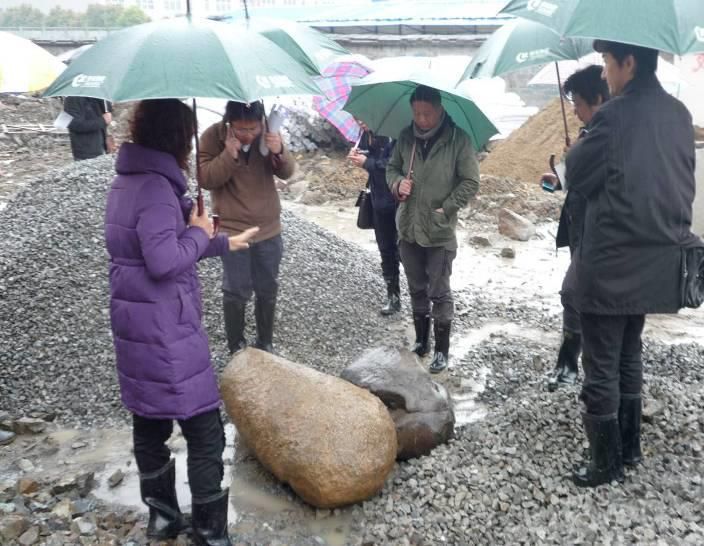

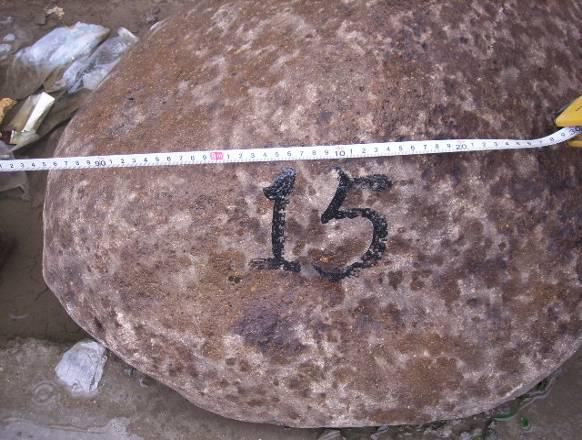

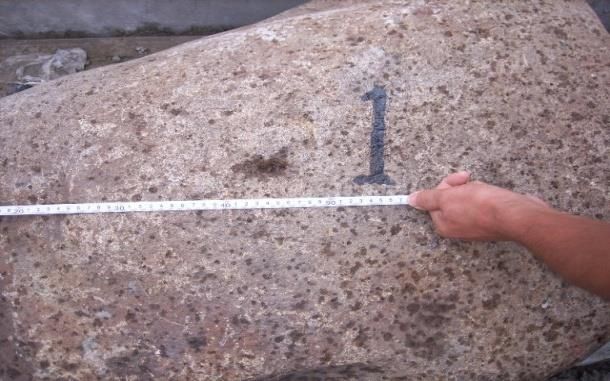

3) 景石摆放 摆放前每块景石都要进行编号, 设计师指挥确定每块景石的位置、角度

3)景石摆放 景石摆放后多角度的查看摆设效果。

3)景石摆放 景石摆放后对重线、比例不协调、方向不匀的都进行调整.

3) 景石摆放 空中多角度检验摆放的效果。

案例说明:

4) 预防水池泛碱的施工措施

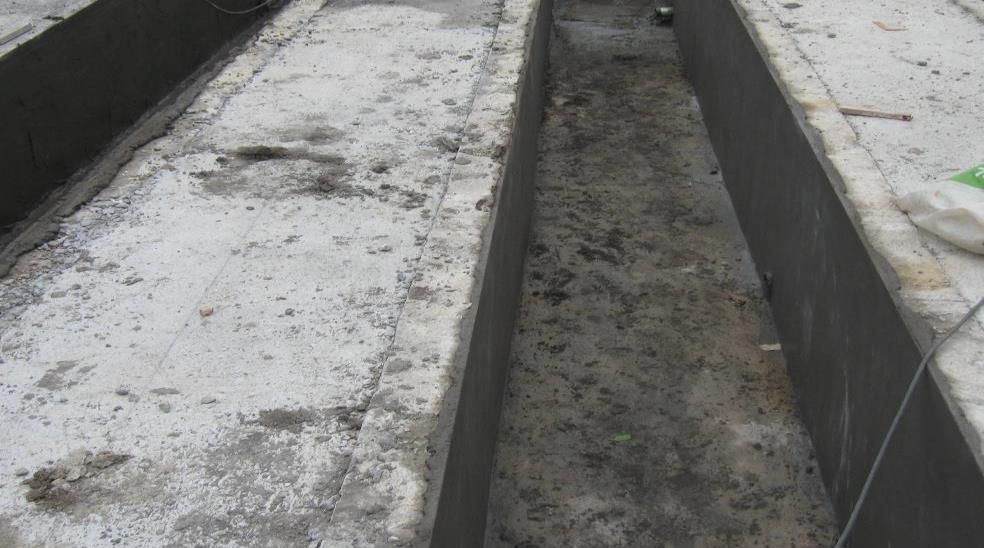

   水池泛碱的主要部位和原因:
  水池台阶上的铺装板、池底的铺装板会泛碱;
  水池侧壁是不锈钢堵好不会泛出碱;
  碱的来源:水泥含碱、石头放置后防水不能密实导致结构泛碱、铺装的黄沙含碱、石材黏贴剂含碱、石材的毛细孔渗透碱。
分层、分部堵碱的方法:
  结构层预防结构的泛碱,将摆放的石头全部吊离;
  水池台阶和池底内铺装的水泥砂浆层堵碱,控制统一的标高后,将水泥砂浆层省掉,全部用C25瓜子片找平并压光; 压光后的结构刷2道防水涂料,防水涂料必须密实形成模;
  人行台阶的铺装全部采用淡水黄砂+石材黏贴剂的方式湿浆贴,降低泛碱;

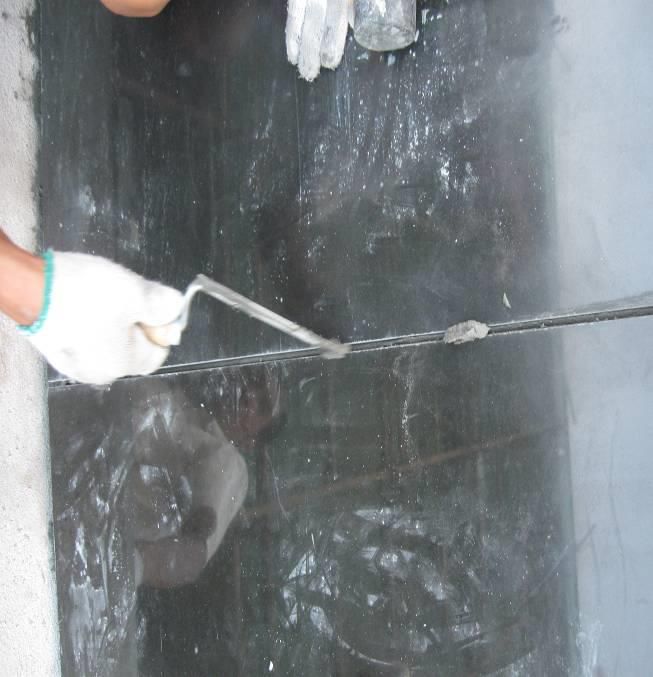

   水池池底的侧面的铺装采用淡水黄砂+石材黏贴剂的方式湿浆贴,在刮光后刷防水涂料

案例说明:

 4) 预防水池泛碱的施工措施 水池的蓄水池和台阶找平层都进行粉刷压光,后刷防水涂料.

5) 水池内铺装选择和施工

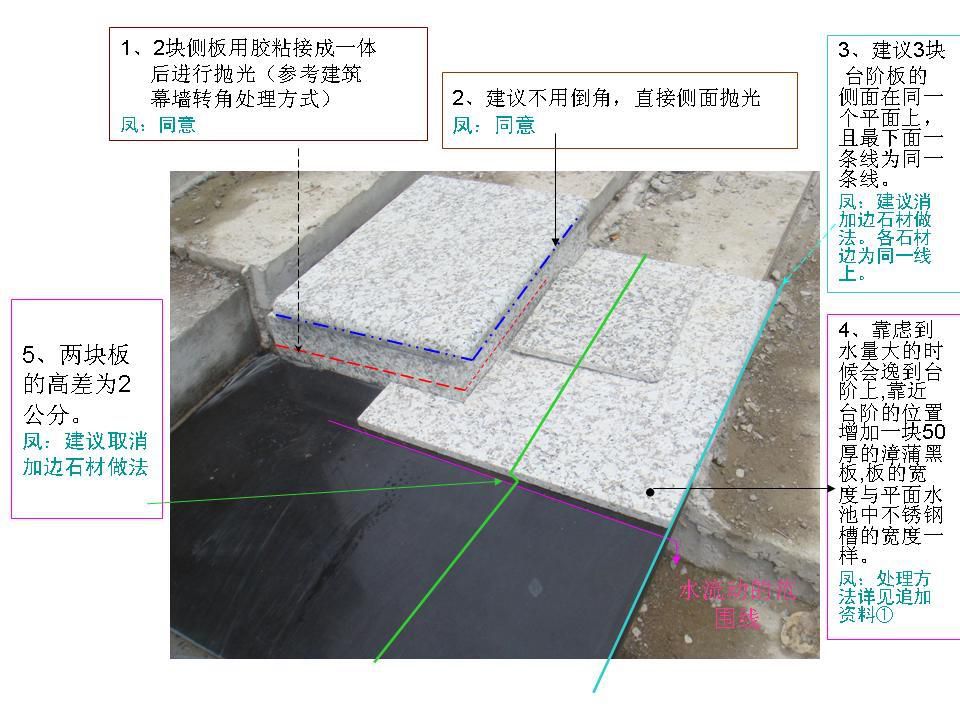

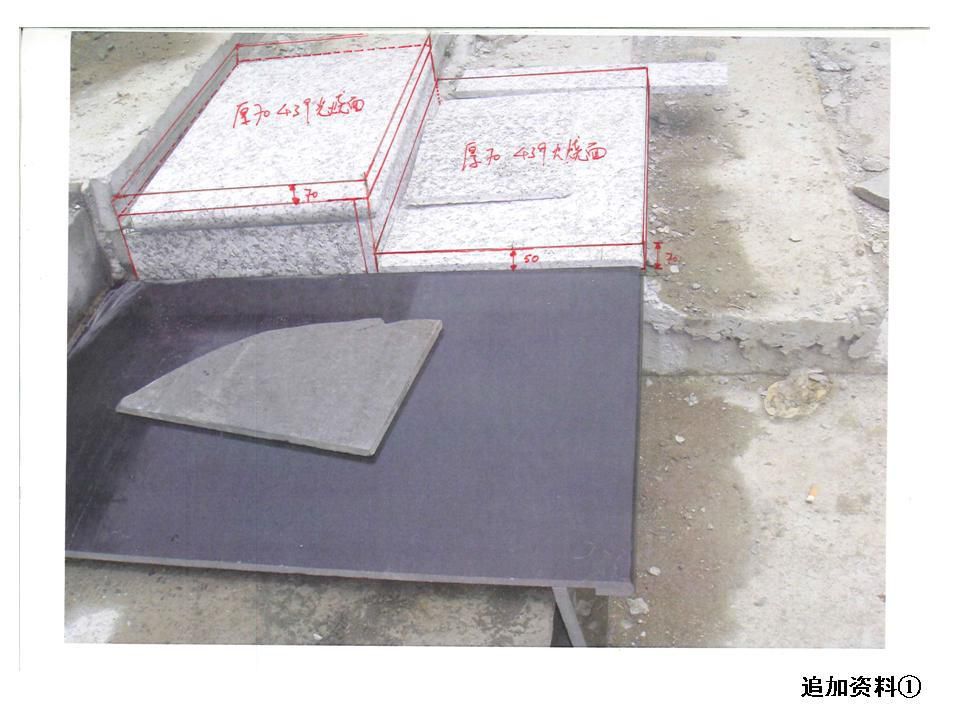

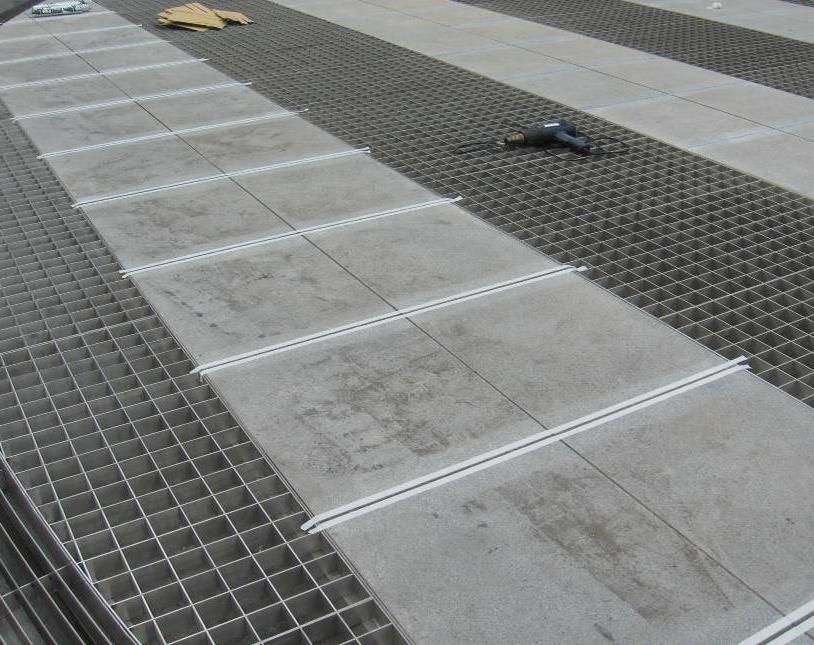

  考虑到8#楼的外立面是深棕麻,人行台阶的铺装由白色的655调整为灰色的654水磨面;
  人行台阶板的厚度由3公分更改为7公分,水磨面后刷油性保湿剂;
  水池台阶的654火烧面铺装更改为漳浦黑光面加强观感;
   水池底的冰裂纹铺装更改为漳浦黑光面

5)水池内铺装选择和施工

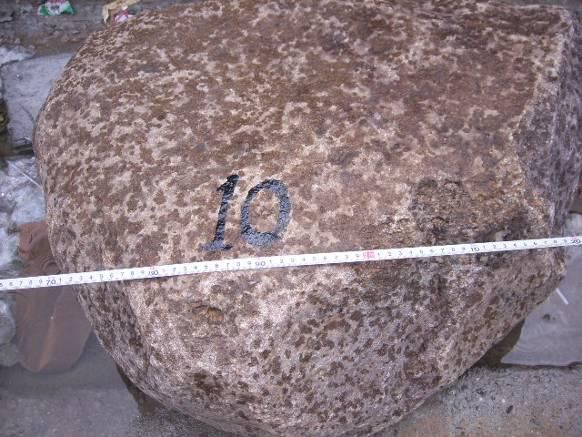

5)水池内铺装选择和施工 水池阶梯的景石吊离,每块景石都做标记,并且测量左右和前后与台阶的距离埋深的深并拍摄好照片.

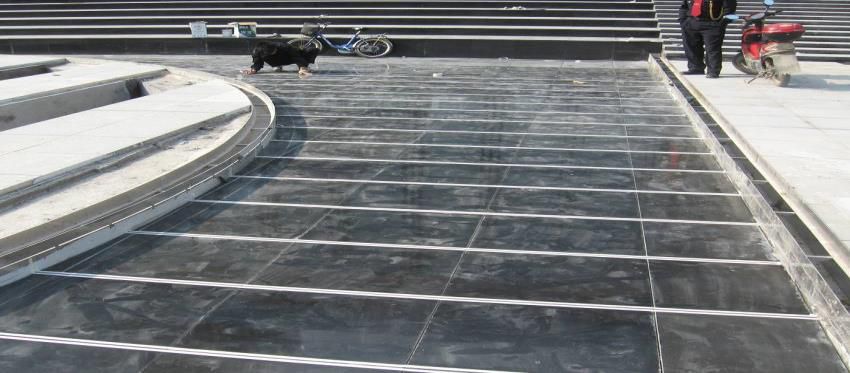

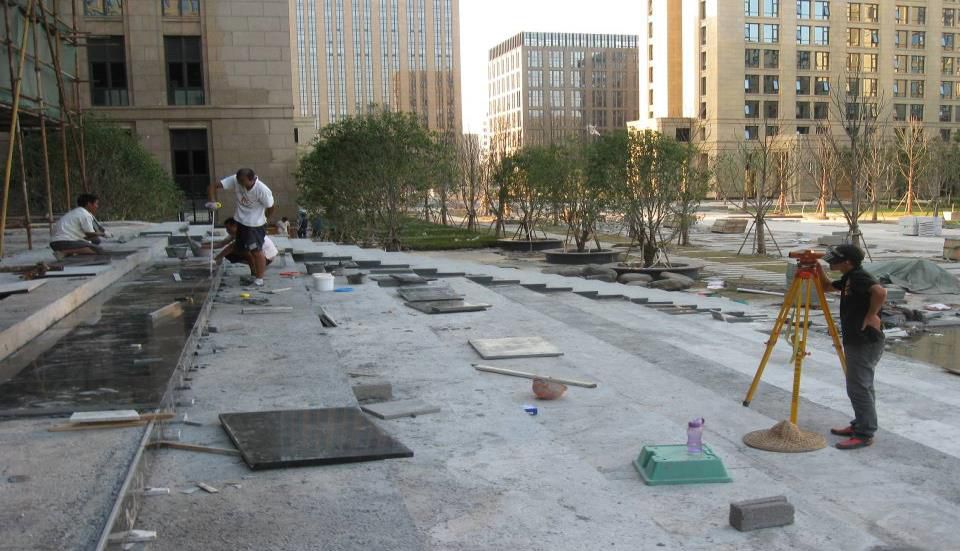

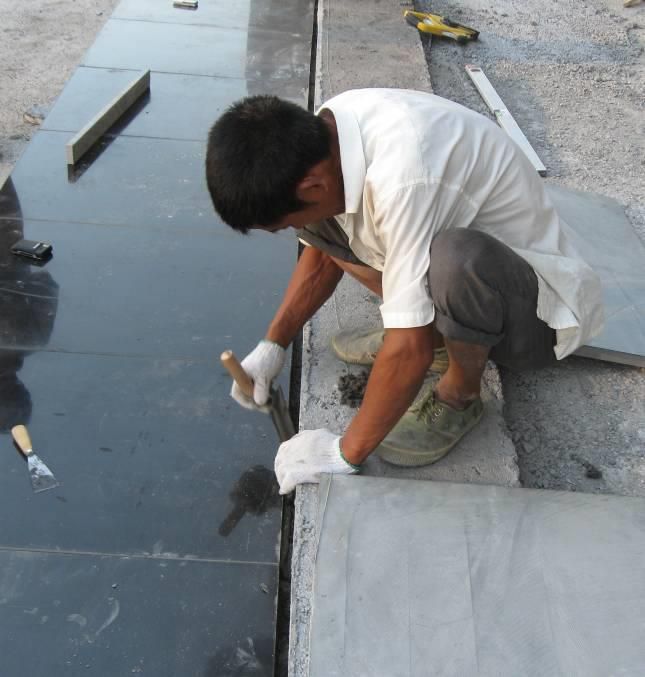

5)水池内铺装选择和施工 水池阶梯的漳浦黑铺贴施工。

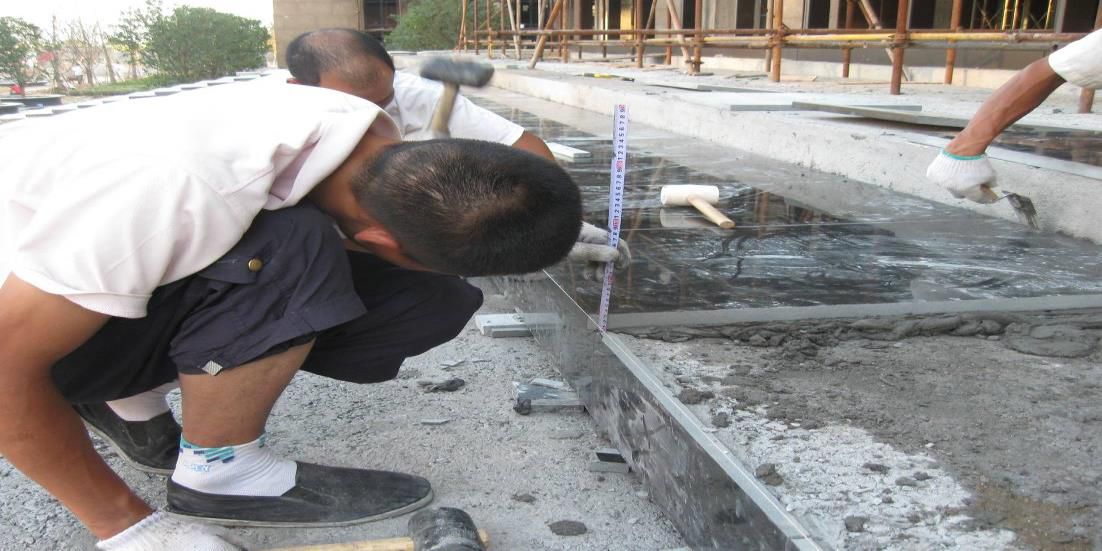

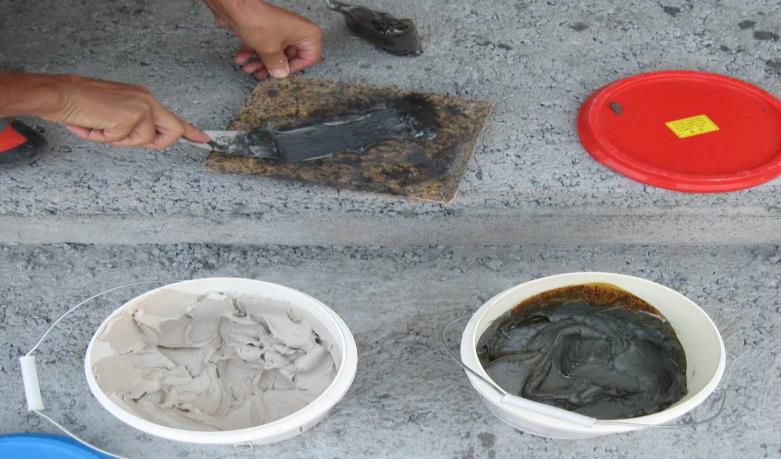

台阶上泼水后批粘贴剂
铺装板背面批粘贴剂
侧板与踏板出使用大理石A+B
AB云石胶+铁粉搅拌均匀

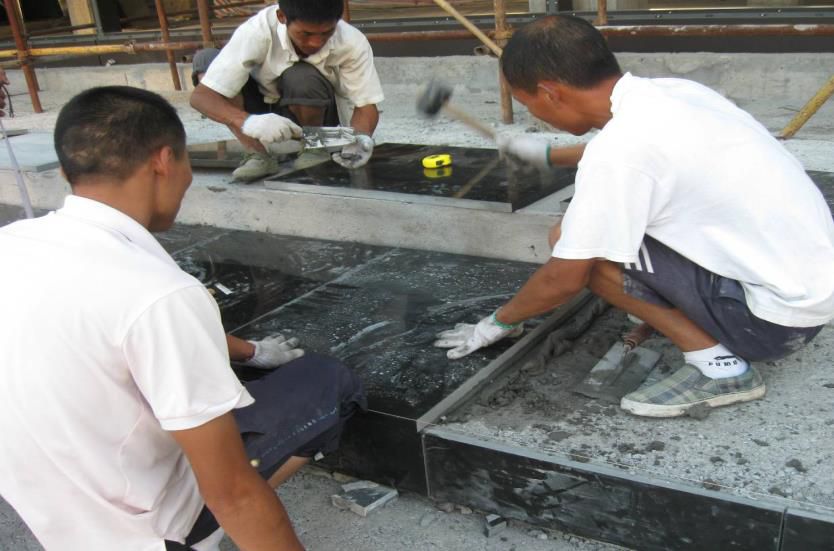

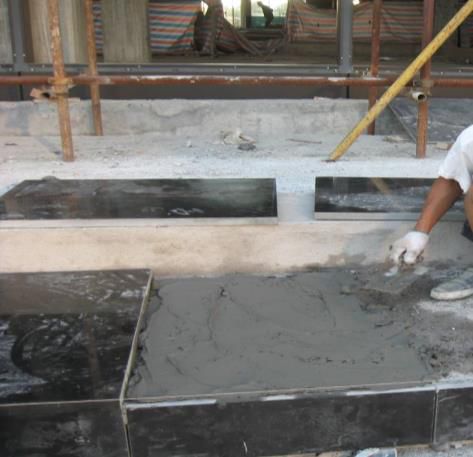

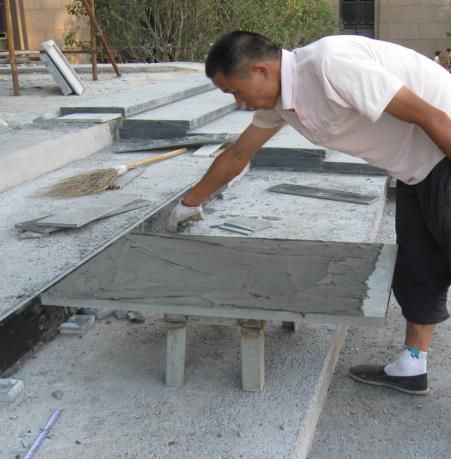

5)水池内铺装选择和施工 水池阶梯的漳浦黑铺贴施工

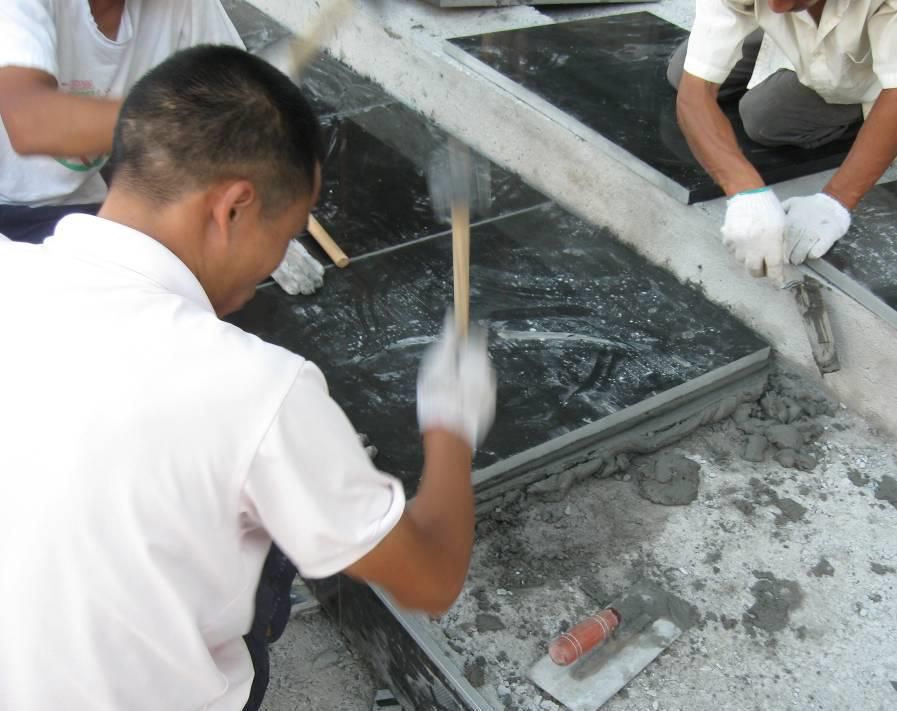

均匀的敲打铺装板,确保三面都有粘贴剂挤出。

用水准仪控制每块板的标高,确保整体水平

5)水池内铺装选择和施工 水池阶梯的漳浦黑铺贴施工

根据水准仪测量出来的高差再次敲实
再次测量与水平线的高差,并进行敲实;确保水平

5)水池内铺装选择和施工 水池阶梯的漳浦黑铺贴施工

清理挤出的石材胶
清理板与台阶之间的浆
清理板缝之间的浆

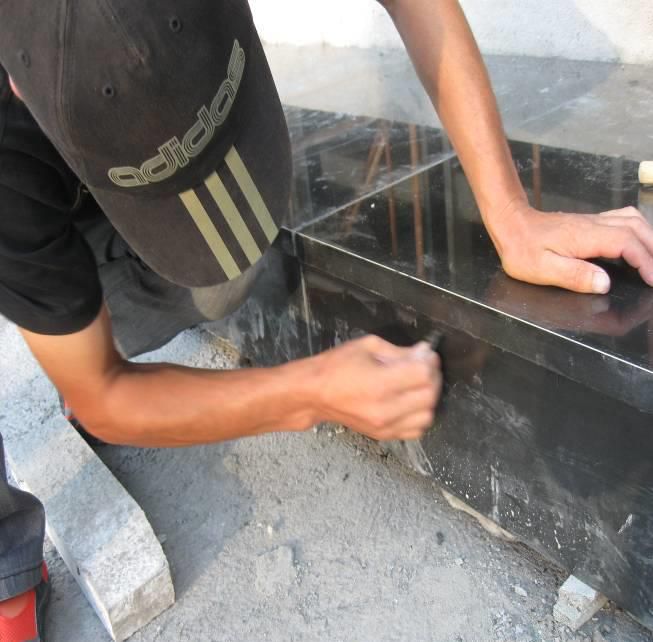

5) 水池内铺装选择和施工 水池铺装打胶,考虑到胶和黑色的石材融为一体,最终确定打黑色胶

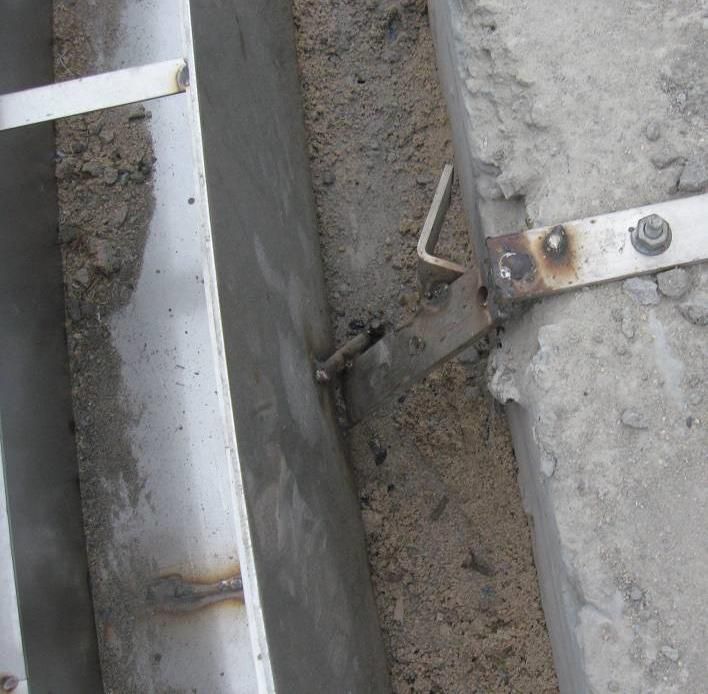

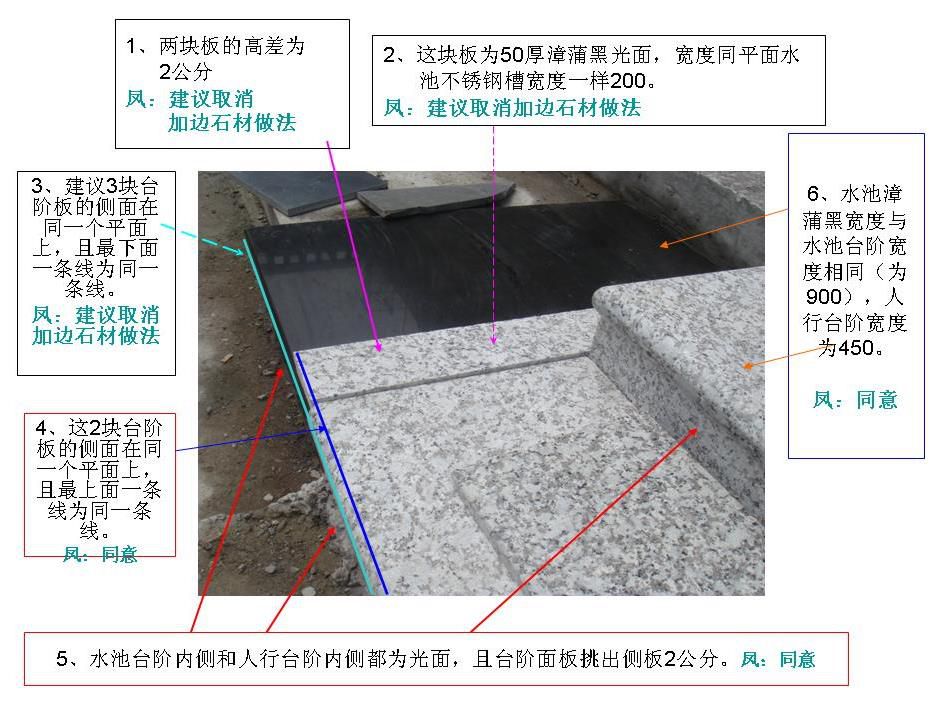

6)水池不锈钢施工

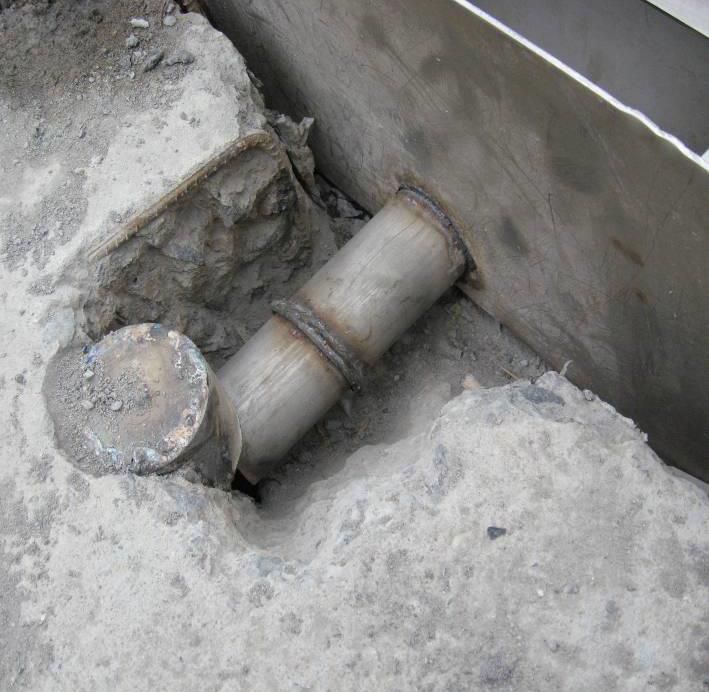

不锈钢槽的固定必须焊接在底,防止变

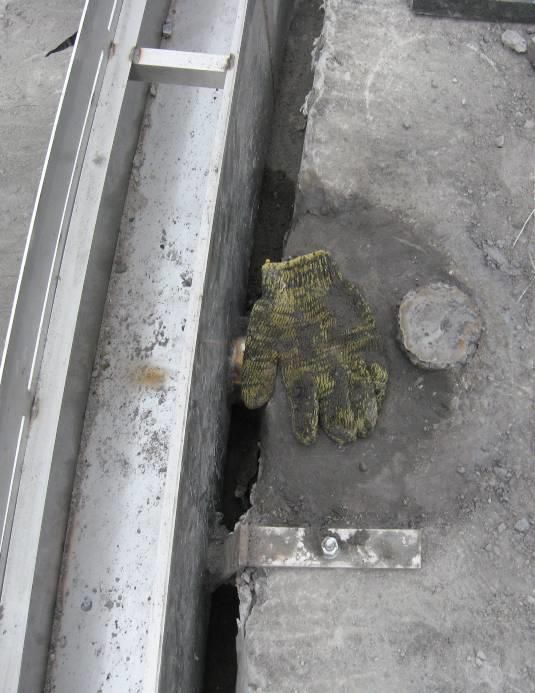

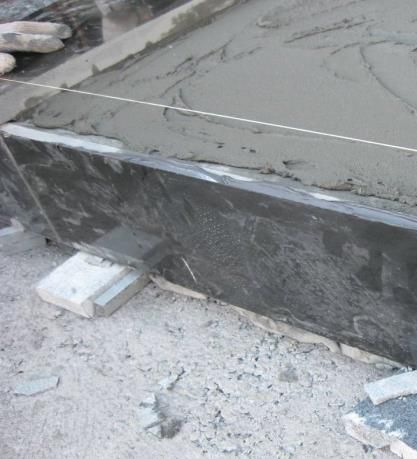

溢水槽的连接用不锈钢且装止水环

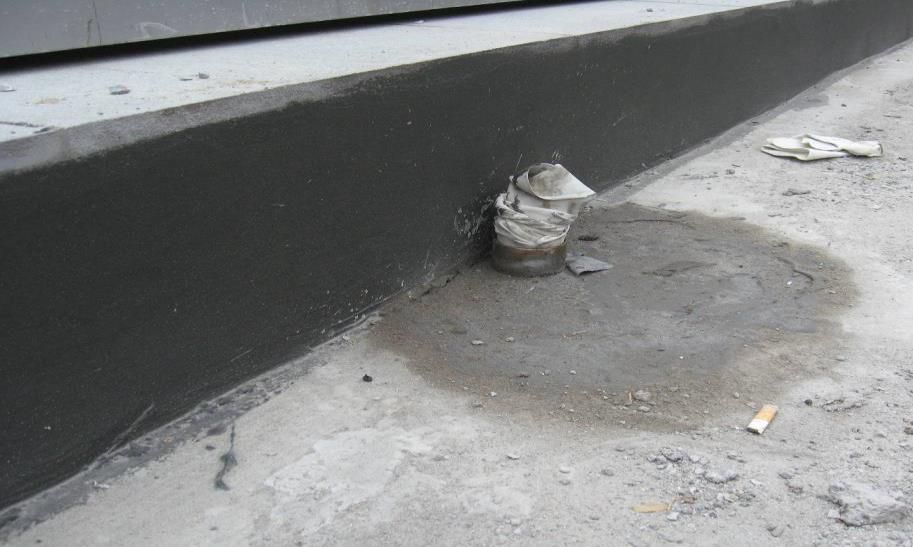

溢水管用堵漏+C25细石砼包管

不锈钢固定后用C25的素砼密实、找平
L形角钢固定后,L形角铁和不锈钢螺丝都用C25的细石砼浇筑并压光

不锈钢箅子的L形角钢固定,必须用可上下调节的不锈钢螺丝,便于水平的调整,且不锈钢L形的固定件必须焊接在L角钢的下面,防止焊接过程中变形

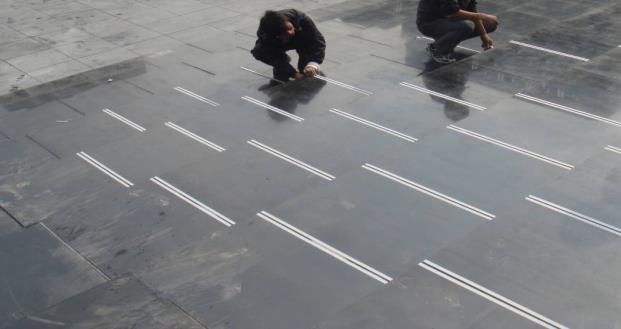

7) 水池效果和调试 水池不放景石的效果

水池效果和调试 景石按照高出的尺寸,在底部敲除后重新放回原位

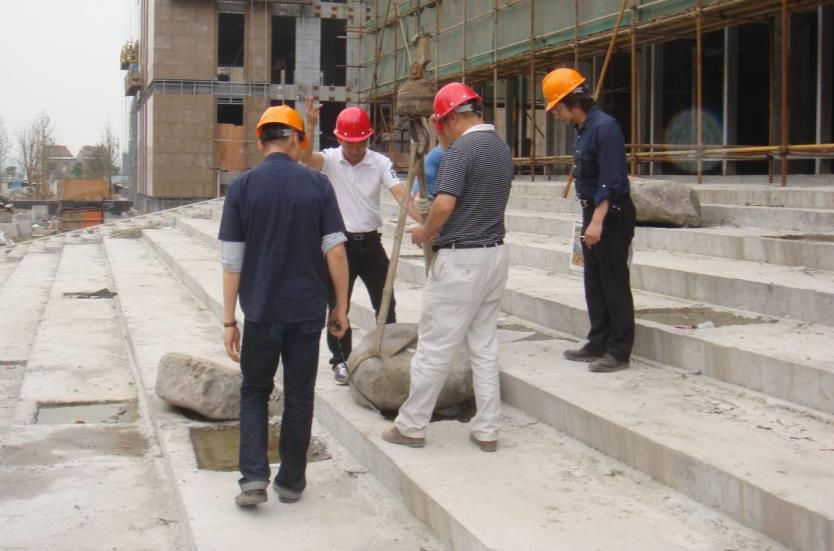

水池效果和调试 组织日本设计师、深化设计、公司领导、管理人、施工人员对水、不锈钢平台广场效果进行现场讨论和调试

发表评论】【打印新闻】【关闭窗口
最新行业资讯
  · 重磅!2024年中央一号文件公布 [2024/2/4]
  · 2023上海鸢尾文化节明日启幕 [2023/5/17]
  · 上海市行业协会对疫情之下的困难发出呼吁 [2022/5/9]
  · 上海市园林绿化行业有害信息预警 [2022/4/8]
  · 银杏复壮养护方案 [2021-11-9]
  · 上海群益职业技术学校和我司结成校企共建单位 [2021-5-14]
  · 软质与软质的衔接标准 [2021-3-24]
  · 硬质与软质的衔接标准 [2021-3-24]
  · 草坪的栽种标准 [2021-3-24]
  · 花卉及灌木的种植标准 [2021-3-22]
  · 灌木花卉的树形要求 [2021-3-22]
  · 乔木设计要求 [2021-3-22]
  · 水珐工艺标准 [2021-3-22]
  · 自然式水景工艺标准 [2021-3-22]
  · 规则式水景工艺标准 [2021-3-22]

        热门关键词

百慕大草坪
果岭草
高羊茅
剪股颖
混播草

        网站导航

百慕大草坪 公司简介
果岭草 成功案例
高羊茅 新闻动态
剪股颖  服务项目
混播草 人才招聘
  在线留言
  联系方式
名称:上海燕青园林工程有限公司
地址:上海奉贤区邬桥张塘村四组1129号
     (大叶公路近张牛路)
马总: 13901905749
艾总: 13918306766
草坪联系人:胡经理 18701956386
西安分公司:马总  18721510001
贵州分公司:艾总 13985235831
电话:021-57406657
传真:021-51685969
邮箱:yanqingyuanlin@163.com
网址:www.yanqingyuanlin.com
在线客服: 点击这里给我发消息
沪ICP备10044028号-1
